신한울 3호기 원자로 첫 콘크리트 타설…2032년 준공예정
김동규
입력 : 2025.05.20 14:41:54
입력 : 2025.05.20 14:41:54

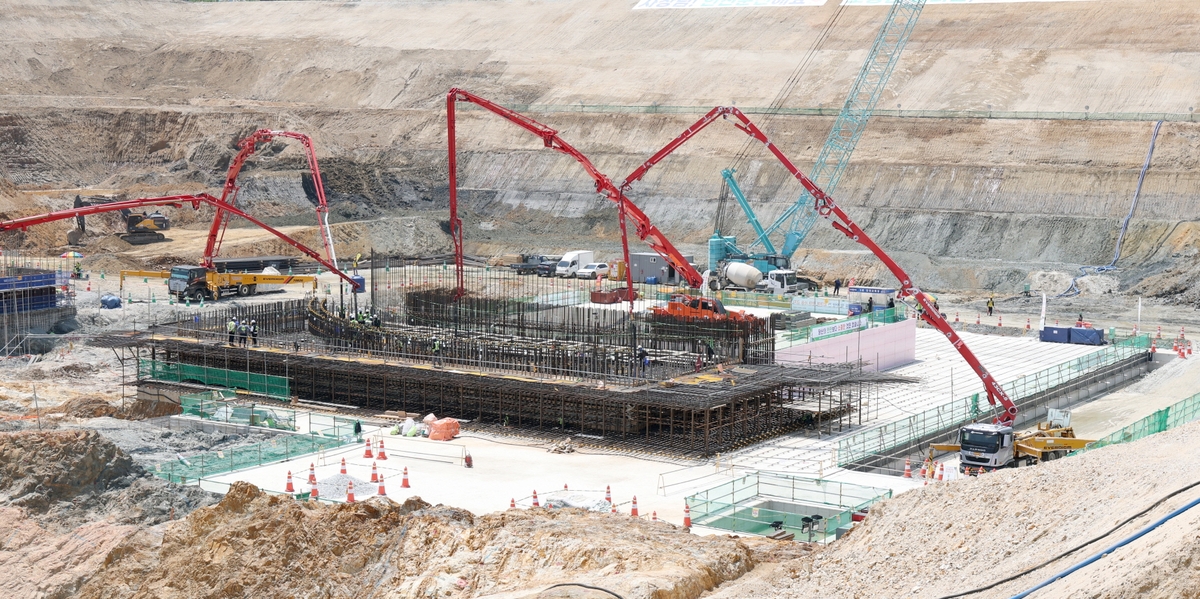

[한국수력원자력 제공.재판매 및 DB 금지]
(서울=연합뉴스) 김동규 기자 = 한국수력원자력은 20일 경북 울진에서 신한울 원자력발전소 3호기 건설을 위한 구조물 공사를 본격적으로 시작했다고 밝혔다.
한수원은 이날 신한울 원전 3호기 건설을 위한 주요 공정인 원자로 건물에 콘크리트를 최초로 타설했다.
콘크리트 타설은 원자로 건물의 기초 지반 상부에 콘크리트를 붓는 것으로, 이날 첫 타설을 시작으로 원전 내 모든 건물의 구조물 및 내부 공사가 본격적으로 시작된다.
지난 2002년부터 추진돼 발전사업 허가까지 받았던 신한울 3·4호기는 2017년 10월 당시 정부의 탈원전 정책에 따라 건설이 중단됐다.
그러다가 2023년 정책 변화에 따라 산업통상자원부로부터 실시계획 승인을 받아 발전소 건설을 위한 부지 정지 공사를 진행했고, 작년 9월에는 건설 허가를 받아 주요 건물의 기초굴착 공사에 들어갔다.
신한울 3호기는 구조물 공사를 비롯해 원자로 등 기자재 설치와 단계별 시험을 거쳐 2032년 준공 예정이다.
한수원은 신한울 3·4호기는 2022년 사업 재개 이후 원전 생태계 강화의 상징으로, 원전 산업 경제 활성화에 크게 기여하고 있다며 한국을 대표하는 가장 안전한 원전이 될 것이라고 기대했다.

[한국수력원자력 제공.재판매 및 DB 금지]
황주호 한수원 사장은 "신한울 3·4호기의 안전한 건설은 물론, '온타임 위딘 버짓'(on time & within budget·정해진 예산 내 적기 시공)이라는 목표를 달성해 세계 원전 건설 시장에서 K-원전의 위상을 드높일 수 있도록 최선을 다하겠다"고 말했다.
dkkim@yna.co.kr(끝)
증권 주요 뉴스
증권 많이 본 뉴스
매일경제 마켓에서 지난 2시간동안
많이 조회된 뉴스입니다.
-
1
비트코인 불장에…코인베이스 주가도 ‘껑충’
-
2
원화값 7개월만에 최고...지난주 원화강세 주요 통화중 2위
-
3
“손실 무서워 계좌 열지도 못했는데”…서학개미 속 썩인 이 주식, 살아났다
-
4
금리 인하기 고금리 인기...청년 도약계좌 가입자 200만명
-
5
주영한국문화원 '옥스퍼드 코리아포럼'…VR 반가사유상 첫 공개
-
6
[주간증시전망] 엔비디아 실적·FOMC 회의록에 쏠린 눈…변동성 장세 지속
-
7
LG유플러스, 키즈노트 앱에 '어린이 안심 통학 서비스' 도입
-
8
'집단소송 신청해드립니다'…'SKT 해킹' 이용한 마케팅 과열
-
9
8천900명이 달렸다…제주국제관광마라톤축제 참가자 역대 최다
